Piura solo ha ejecutado la tercera parte de S/ 1.800 millones para reconstrucción

(Foto: Contraloría)

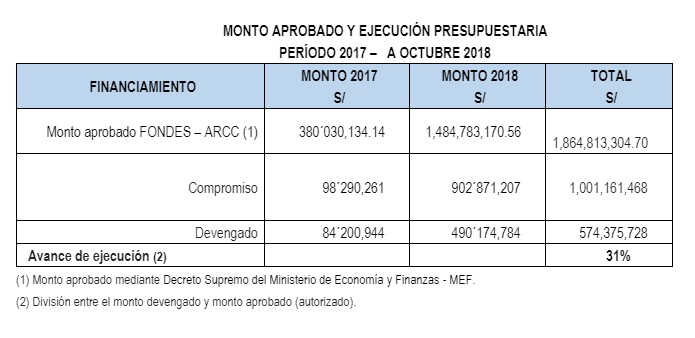

La Contraloría General identificó que en la región Piura solo se ha ejecutado el 31 % del total de recursos aprobados para la ejecución de obras y servicios de construcción y reconstrucción en el marco de la Reconstrucción con Cambios, que asciende a S/ 1.864’813.304 (setiembre 2017 a octubre de 2018),  según los resultados del Segundo Operativo “Vigilamos contigo la reconstrucción”.

LEER MÁS | “El 2019 será el año de la reconstrucción”, asegura Martín Vizcarra

Durante la operación de control realizada del 15 al 19 de octubre del presente año, se recopiló información del estado situacional de 1.484 obras y servicios que cuentan con montos autorizados por la Autoridad para la Reconstrucción con Cambios (ARCC) y transferidos por el Ministerio de Economía y Finanzas (MEF) para la región Piura.

Situación de obras y servicios en Piura

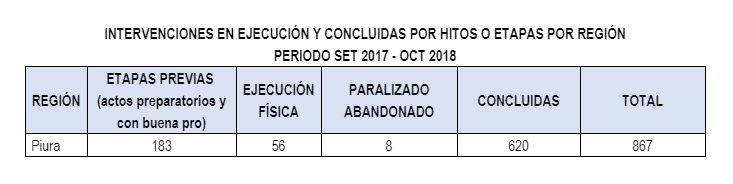

De setiembre de 2017 a octubre de 2018 existen 247 obras y servicios en estado de ejecución, de los cuales 56 se encuentran en ejecución física, 8 paralizadas y abandonadas y 183 en etapas previas (actos preparatorios y con buena pro).

En tanto, en ese mismo período se identificaron 620 obras y servicios en estado de concluidos, de los cuales 51 se encuentran concluidos con liquidación y 569 concluidos sin liquidación.

Resultados de la visita de campo

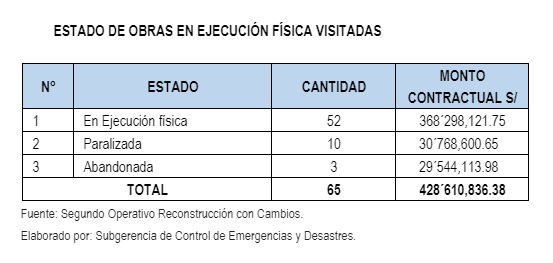

Durante esa segunda operación de control, los auditores de la Contraloría también visitaron 201 obras en ejecución y concluidas. Con relación a las obras en ejecución física visitadas (65) se identificó el estado siguiente:

Los aspectos más relevantes identificados son:

  • Sin presencia permanente del residente de obra
  • Sin supervisión / inspección permanente
  • No cuenta con cartel de obra
  • Sin almacén/campamento de obra
  • Personal sin implementos de seguridad
  • Incongruencia entre el avance físico reportado y lo verificado en campo
  • No reporta el avance físico y financiero a la ARCC
  • No reporta el avance físico y financiero a Infobras

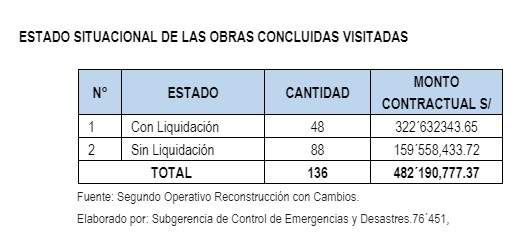

Con relación a las obras concluidas visitadas (136) se identificó el estado situacional siguiente:

Los aspectos relevantes identificados son:

  • Se generó impacto ambiental no mitigado
  • No se cumple con las metas del expediente técnico

Asimismo, se identificaron obras donde se han aplicado penalidades a los contratistas por un total de S/ 6’396.135,63.

Por otro lado, existen obras con adicionales de obra por un monto de S/ 5’889.034,10.
