La Contraloría General de la República (CGR) advirtió que la Municipalidad Distrital de Frías aprobó y pagó 880 mil 581 soles, por trabajos no ejecutados en la obra del colegio N° 20473. Este proyecto se encuentra ubicado en el centro poblado Centro San Pedro (Frías, Ayabaca), y debía beneficiar a estudiantes del nivel inicial, primaria y secundaria.
La entidad de control señala que esta situación pone en riesgo el cumplimiento de las metas establecidas en el expediente técnico. Según expone, podría generar perjuicio económico a la entidad edil, además de configurar causal de penalidad para el contratista y la supervisión.
En el Informe de Visita de Control N° 022-2026-OCI/0450-SVC (periodo de evaluación del 19 de agosto al 15 de setiembre de 2026) se indica que el contratista, con el aval del supervisor, valorizó partidas contractuales ejecutadas parcialmente. Los elementos aprobados fueron losa de cimentación, colocación de geotextil y flete terrestre de estructuras y arquitectura.
La comisión verificó en campo que existe un déficit de agregados, cemento y acero, a pesar de haberse cancelado al contratista el 85% del flete que corresponde a estructuras. Lo mismo ocurre con el flete de arquitectura, ya que no se han ejecutado dichos trabajos.
También hay partidas no ejecutadas como columnas, placas, vigas, losas aligeradas, falso piso, muros de tabiquería, pisos de concreto y carpintería metálica (cerco); sin embargo, se encuentran valorizadas y pagadas. Asimismo, se verificó que estos trabajos vienen de valorizaciones anteriores. Incluso, se ha otorgado adelanto directo y de materiales al contratista, pero la obra tiene poco avance.

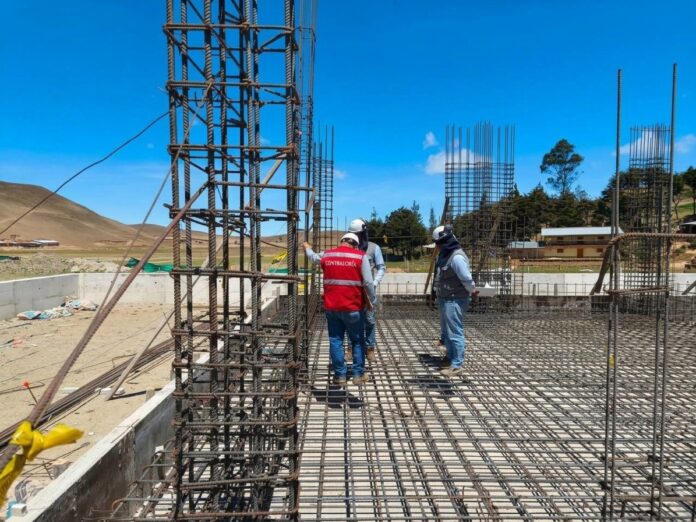

El equipo de auditores constató que las aulas del plan de contingencia, ejecutadas por el contratista para que estudien los escolares mientras duran los trabajos, presentan deficiencias en techos, paredes de triplay, instalaciones eléctricas, deficiente confort térmico y ventilación. Este hecho podría afectar la salud de los niños y docentes de la institución educativa, incidiendo además en el rendimiento escolar.
Durante la inspección, se verificó la falta de personal técnico por parte del contratista y de la totalidad de profesionales especialistas de la supervisión. Además, se advirtió la acumulación de bolsas de cemento vacías, restos de alambres, varillas de acero y residuos de construcción. Esto incumple con lo establecido en la gestión y manejo de residuos sólidos de la obra, precisó la Contraloría. Finalmente, se identificaron deficiencias en el almacenamiento de cemento y acero de la construcción.
En diciembre de 2024, la comuna distrital firmó el contrato con el consorcio, para la ejecución de la obra, por un monto de S/ 10 540 883 y un plazo de ejecución de 300 días calendario. Con suspensiones de plazo, los trabajos se aplazaron hasta enero del próximo año 2027. Sin embargo, el avance acumulado para esta obra llega, apenas, al 39.84%.
El informe fue notificado al titular de la entidad para que adopte las acciones que correspondan, en el marco de sus competencias y obligaciones en la gestión institucional.
