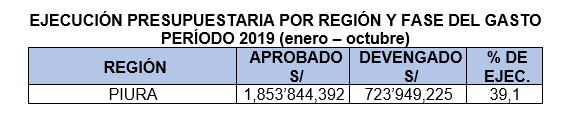

En la región Piura, la ejecución presupuestal destinado a la reconstrucción, entre los meses enero – octubre no supero el 40%. Esto indica que solo se invirtieron S/ 723 millones 949 mil 225 de los S/ 1,853 millones 844 mil 392, aprobados para las obras y servicios de construcción y reconstrucción de las zonas afectadas por el fenómeno de El Niño Costero.
Eso fue revelado por un informe de la Contraloría General de la República, luego del cuarto operativo “Vigilamos contigo la reconstrucción”.
Cabe señalar que en el período 2018, el Estado ejecutó en Piura el 41.6% de los S/ 1,293’176,345 aprobados.
El operativo se realizó del 4 al 8 de noviembre y el objetivo fue conocer el avance económico-financiero así como el estado situacional de las actividades y proyectos (obras y servicios) de los componentes construcción y reconstrucción que se ejecutan en las 13 regiones afectadas por El Niño Costero 2017.
En Piura se desplegaron 53 representantes de la Gerencia Regional de Control de Piura, quienes recopilaron información del estado situacional de 712 obras y servicios (actividades y proyectos) que se ejecutan con recursos del Fondo Para Intervenciones ante la Ocurrencia de Desastres Naturales (FONDES).
De esa cifra, 260 corresponden al gobierno local, 42 al gobierno regional y 410 al gobierno nacional. Entre ellas hay obras de construcción de carreteras, pistas y veredas, agua y alcantarillado, colegios, y más.
De setiembre de 2017 a noviembre de 2019, se identificaron 97 obras y servicios en ejecución, 14 paralizadas y abandonadas, 155 en etapa de recepción y cuatro con contratos resueltos (cancelados).
Asimismo, se evidenciaron 209 obras y servicios concluidos, de los cuales 59 se encontraban sin liquidación y 150 con liquidación.

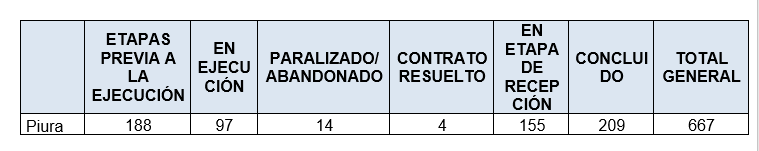

ACTIVIDADES Y/O PROYECTOS EN EJECUCIÓN Y CONCLUIDAS EN REGIÓN
De las obras visitadas se identificaron 25 obras a las que se les aplicaron penalidades a los contratistas por S/ 907,925, lo que representa el 0,9% de su monto contractual ascendente a S/ 102’158,045.
Asimismo, existen 25 obras con adicionales por un monto de S/ 8’854,552, lo que representa el 5.6% de su monto contractual que asciende a S/ 157’491,475.
DATO
- El Plan Integral de Reconstrucción con Cambios (PIRCC) considera una inversión de S/ 25, 655´490,784 para el período 2017 -2020.
